Durante el año 2020 el Gobierno Municipal, con su Alcalde al frente tuvo que lidiar con una Sentencia Judicial que inexplicablemente ponía en riesgo la prestación del suministro de agua potable, tras las gestiones erróneas llevadas a cabo hace 15 años (aproximadamente) al realizar el actual pozo de agua en una parcela que no resultó ser municipal.
La Sentencia obligaba al Ayuntamiento a desmontar el Pozo y restituir la parcela a su estado original. No obstante, una larga pero exitosa negociación permitió la adquisición de dicha parcela a sus propietarios por un valor de 200.000€
En dicha parcela se encuentra un pozo que en su momento ejecutó su propietario dando unos valores de caudal y calidad de aguas óptimas, pero que por circunstancias ajenas finalmente no se explotó.
Ahora que dicha parcela y pozo es de propiedad municipal, la Concejalía de Ciclo Integral del Agua ha proyectado su estudio y aforamiento en caso de ser viable, para así proceder al estudio de sus aguas y caudal, y poder sumar esta captación a la red de hídrica municipal.
Para ello, ha sido necesario realizar una serie de actuaciones que han sido costeadas por el Presupuesto Municipal 2021 gracias a la previsión del Gobierno Municipal en dicha materia.

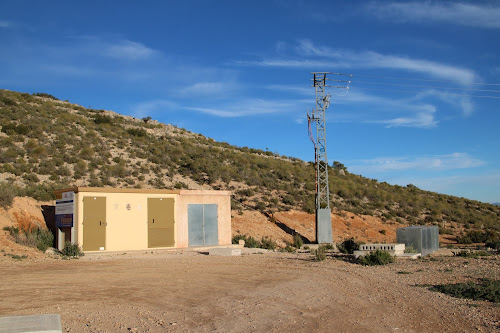

Tal y como detalla la Edil responsable del área, Marian Ballester “inicialmente se realizó la redacción del oportuno proyecto técnico para el desvío de la línea de media tensión” que discurría justo por la vertical del pozo, y que imposibilitaba, por cuestiones de seguridad, el estudio del mismo. Estos trabajos fueron adjudicados por un total de 1.149’50 € a Rodes Ingeniería de Recursos Naturales.
Continuaba detallando que los trabajos consistentes en el desvío de línea de media tensión supusieron una inversión de 4.176’92€, realizada por la empresa local Tebagar S.L. Y finalmente la testificación geofísica fue efectuada por la mercantil Sondeos Martínez S.L. por un valor de 3.835’70€
Tras esta primera fase, que suma una cantidad total de 9.162’12€ “se pudo conocer el estado real del Pozo y las diferentes acciones a acometer en él para dar continuidad al objetivo del estudio piezométrico y caudalímetro, así como de calidad de sus aguas, y poder ser puesto en funcionamiento como pozo de alivio” al que actualmente sirve de abastecimiento a la población.
En el mes de Julio, tuvo entrada en el Registro Municipal la aprobación del Proyecto de Alumbramiento de aguas subterráneas por medio del Servicio de Minas dependiente de la Consejería de Desarrollo Sostenible, para llevar a cabo la extinción de tubería, reentubación y limpieza del sondeo denominado Santa Ana nº 2
Esta segunda fase ha sido calculada por los Técnicos Municipales en una inversión algo superior a los 164.000€ y que previsiblemente se ejecutará en lo que queda de año.
Por su parte, el Alcalde Moisés López, expresaba “el compromiso de todo el Equipo de Gobierno” con los ciudadanos “en un tema tan sensible como es asegurar la captación de agua para consumo humano, y hacerlo con garantías a medio plazo“.
De hecho, remarcaba que “en el programa electoral figuraba en materia de aguas ejecutar un pozo de alivio que pudiese hacer frente a diferentes circunstancias“, ya que en los últimos años los niveles de agua estaban bajando de forma considerable. No obstante, lejos de estudiar detenidamente la ubicación idónea de ese proyectado pozo de alivio, “nos encontramos con el riesgo de cerrar el pozo que suministraba, por imposición de una sentencia judicial y gracias a una mala gestión política de hace más de una década“.
Adelantaba que “confía en los buenos resultados que pueda dar el pozo en estudio, permitiendo asegurar el suministro hídrico a la población“.
